加固不是"想怎么做就怎么做"。按《既有建筑鉴定与加固通用规范》(GB 55021-2021),这是强制性工程建设规范,自2022年4月1日起实施,基本原则是"先检测鉴定后加固",且需同步开展安全性鉴定与抗震鉴定。所以正常流程是:检测鉴定 → 加固设计方案 →加固改造设计(含承载力验算、构造处理和施工图,还要考虑新增结构与原结构的连接构造)→ 有资质单位施工并由监理监督 → 按验收规范组织验收。

混凝土结构

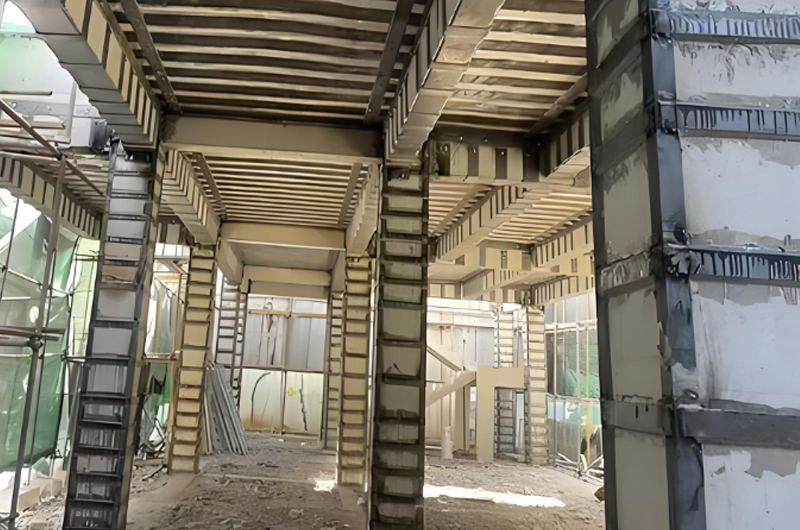

1、增大截面法:在原构件表面增浇钢筋混凝土层,提高强度、刚度及抗裂性,适用于梁、板、柱、基础,但湿作业量大、养护期长。构造上,新增混凝土层最小厚度板不小于40mm、梁柱不小于60mm,加固钢筋应采用热轧带肋钢筋,新增受力钢筋与原受力钢筋净间距不小于25mm。
2、置换混凝土法:剔除低质或受损混凝土换成高强度新混凝土,适用于受压区强度偏低或有严重缺陷的梁柱,加固后不影响净空。加固梁式构件时应对原构件支顶;加固柱、墙时应对施工全过程承载状态进行验算、监测和控制;非全长置换时两端应分别延伸不小于100mm。

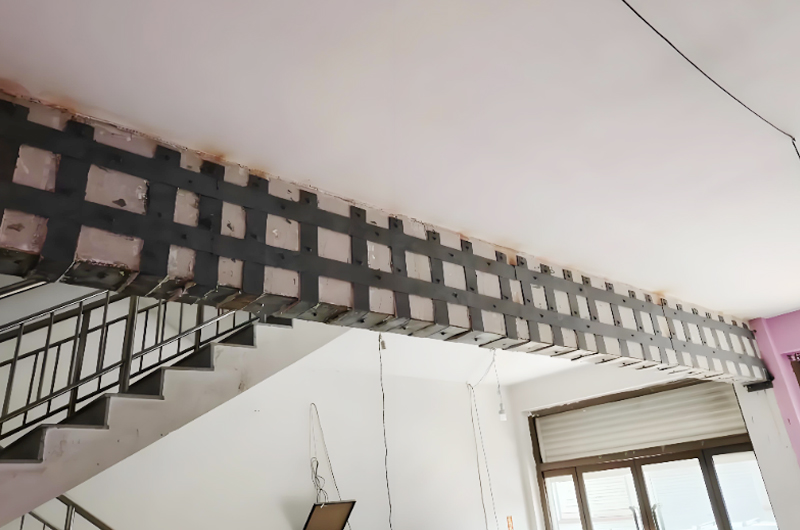

3、外粘型钢(包钢):分干式和湿式,湿式外包钢的承载力和截面刚度按整截面共同工作确定;缀板间距不应大于20倍单根角钢最小回转半径且不大于500mm,角钢端部600mm范围内胶缝厚度控制在3~5mm。
4、粘贴钢板:适用于受弯、斜截面受剪、受拉及大偏心受压构件;钢板宽度不应大于100mm,手工涂胶和压力注胶的钢板厚度分别不大于5mm和10mm,梁的纵向受力钢板应延伸至支座边缘并设U形箍。
5、粘贴纤维复合材(碳纤维等):适用于梁板抗弯、柱抗震、墙体抗剪及曲面或复杂形状构件;受拉面纤维应延伸至支座边缘,端部及集中荷载作用点两侧设U形箍或横向压条,且不得直接暴露在阳光或有害介质中,需做表面防护。

常用钢筋网水泥砂浆面层加固法、钢筋混凝土板墙加固法、后加圈梁构造柱法。施工要点上,钢筋网砂浆面层应先铲除原墙面抹灰层、将灰缝剔除5~10mm深并冲洗干净,界面处理后随即分层抹灰,每层厚度控制在0~15mm;后加构造柱需沿墙高每隔300mm凿去一匹砖形成水平槽口,槽口处原墙体与新增构造应上下错缝。
植筋技术用于实现新增构件与原有结构的可靠锚固;基础加固包括基础加宽法、墩式加固法、抬墙梁法等;裂缝修补则按宽度分级处理,如大于1.0mm的裂缝应报设计人员另行处理。
施工前需清理、修整和支护原结构,清除表面缺陷至露出骨料新面或金属光泽并修补裂缝;每道工序完成后需检查验收合格才能进入下道工序,发现结构变形增大、裂缝扩展等异常应立即停工并报告;涉及安全、卫生、环保的材料必须见证抽样复验,不合格不得使用。
