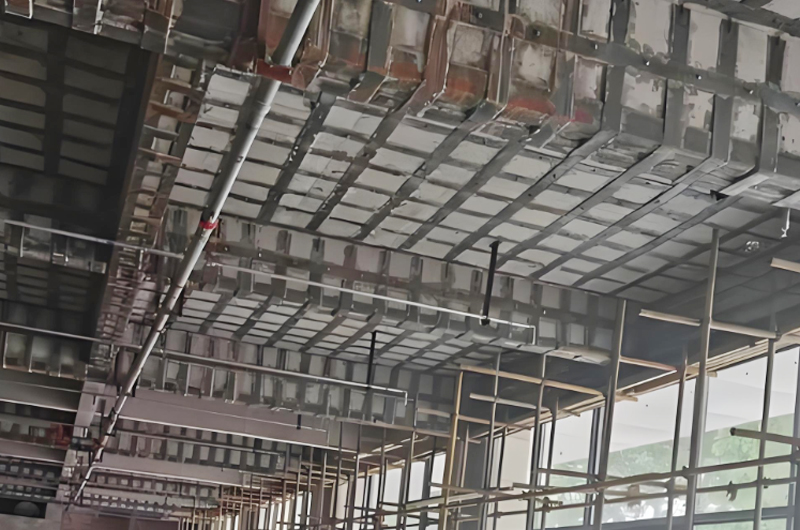

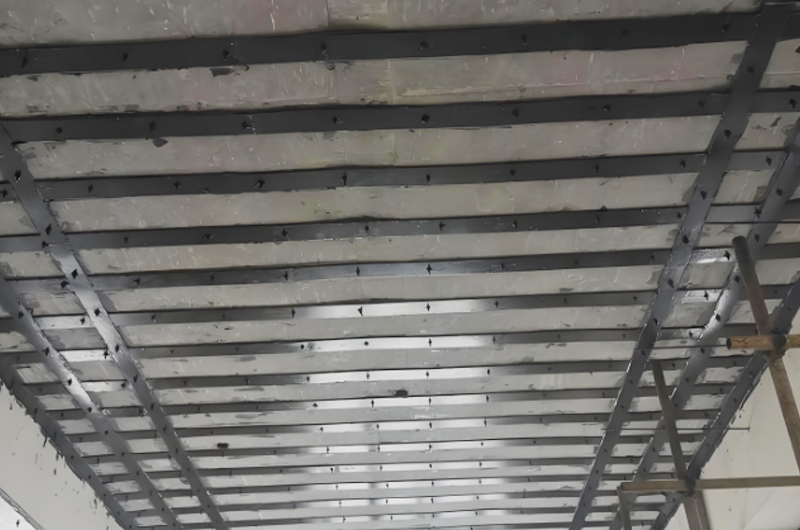

楼板粘钢加固工艺是通过在混凝土楼板表面粘贴钢板,利用结构胶使钢板与楼板协同受力,从而提升楼板承载能力的一种加固方法。以下是该工艺的详细流程及关键要点:

1、确定参数:依据设计方案明确钢板和胶层的参数。钢板推荐使用Q235低碳钢,厚度通常为3-6mm,宽度根据楼板受力区域确定,长度需覆盖受力薄弱段并延伸至支座≥100mm。结构胶需符合《混凝土结构加固设计规范GB 50367-2013》的A级胶要求,胶层厚度控制在2-3mm。
2、准备材料与工具:核心材料包括A级环氧结构胶(双组分,需按比例混合)、Q235冷轧钢板。基层处理工具包括角磨机(配砂轮片)、凿子、高压吹风机、棉丝、工业酒精。钢板处理工具包括砂纸(80-120目)、脱脂棉、丙酮、钢板裁剪机。胶层施工工具包括胶枪、刮板(橡胶材质)、抹子、胶带(美纹纸)。检测工具包括空鼓检测锤(小铁锤)、卷尺、厚度卡尺。

1、基层处理:
表面打磨:用角磨机沿楼板受力方向打磨板底混凝土表面,去除表层浮浆、碳化层,直至露出新鲜骨料(打磨深度约1-2mm)。若有蜂窝、麻面,需用修补胶找平(表面平整度误差≤2mm)。
清洁除污:用高压吹风机吹净打磨产生的粉尘,再用蘸工业酒精的棉丝擦拭表面,清除油污、水渍。若油污严重,需用丙酮反复擦拭。
裂缝处理:若楼板有裂缝(宽度>0.2mm),需先采用压力灌浆法注入裂缝修补胶,待胶完全固化(常温24小时)后再进行下一步。
2、钢板处理:
除锈除油:用80目砂纸沿钢板长度方向打磨表面,去除铁锈、氧化皮,直至露出金属光泽。再用蘸丙酮的脱脂棉擦拭钢板两面,清除打磨粉尘与油污。
预贴定位:将处理好的钢板临时贴合在楼板基层上,用卷尺核对位置,确保钢板覆盖受力薄弱区,延伸至支座长度达标,并用美纹纸标记钢板边缘。
3、结构胶配置:
精确称量:按产品说明书规定的比例(如3:1)称量双组分胶,配比误差≤±2%。
充分搅拌:将称量好的A、B组分倒入干净容器中,用电动搅拌器沿同一方向搅拌,搅拌时间≥3分钟,直至胶液颜色均匀、无明显颗粒或条纹。
静置消泡:搅拌完成后,将胶液静置5-10分钟,待胶中气泡自然上浮消散。
4、胶层施工与钢板粘贴:
涂胶:在钢板边缘预留5-10mm的“溢胶槽”,将结构胶均匀涂抹在钢板和混凝土表面,抹胶厚度1-1.5mm,总胶层厚度控制在2-3mm。
粘贴:将涂好胶的钢板缓慢贴合在楼板基层上,对准美纹纸标记位置,用手或橡胶锤轻轻敲击钢板表面,促使胶层均匀分布并排出气泡。同时观察钢板边缘是否有胶液溢出。
加压固定:若钢板面积较大(单块面积>0.5㎡),需用膨胀螺栓或重物(如沙袋,荷载≥0.2MPa)加压固定,确保钢板与基层紧密贴合。
5、固化养护:
养护环境:固化期间需保持环境温度5-35℃,禁止在养护期间扰动钢板。
养护时间:常温(20-25℃)下,固化时间≥72小时。若采用快干型结构胶,需按说明书缩短养护时间,但最短不低于24小时。
6、防腐处理:
室内干燥环境:若钢板位于室内干燥环境,可涂刷2遍防锈漆(环氧富锌底漆),干膜厚度≥60μm。
潮湿或户外环境:若钢板位于潮湿或户外环境,需先涂防锈漆,再涂刷1遍防腐面漆(如聚氨酯面漆),总干膜厚度≥120μm。
1、外观验收:检查钢板粘贴位置是否符合设计要求(偏差≤5mm),钢板表面平整、无翘曲,边缘胶层连续无开裂。检查防腐涂层是否均匀、无漏涂、无流挂,干膜厚度用厚度卡尺检测,需满足设计要求。
2、空鼓检测:用小铁锤轻击钢板表面,通过声音判断空鼓。清脆声为密实,沉闷声为空鼓。单个空鼓面积≤100cm²,且空鼓总面积≤钢板总面积的5%。若空鼓面积超标,需在空鼓处钻孔,注入结构胶补胶。
