1、房屋安全性检测鉴定:查清沉降、倾斜、裂缝发展情况、结构形式、基础类型、荷载情况,判定危险等级。
2、岩土工程勘察:查明土层分布、软土、空洞、地下水、湿陷、岩溶等问题,找到稳定持力层。
3、溯源处理:优先消除沉降诱因,比如治理渗水、排水管破损、基坑渗水、周边堆载、地下水抽取等,不切断诱因加固后极易复发。
4、全过程监测:沉降、倾斜、墙体裂缝、基础位移,施工期间加密监测,完工后持续观测。
核心原则:先控沉降、再加固、最后修复墙体裂缝;倾斜严重的先加固托换,再考虑纠偏,严禁直接纠偏不做托换

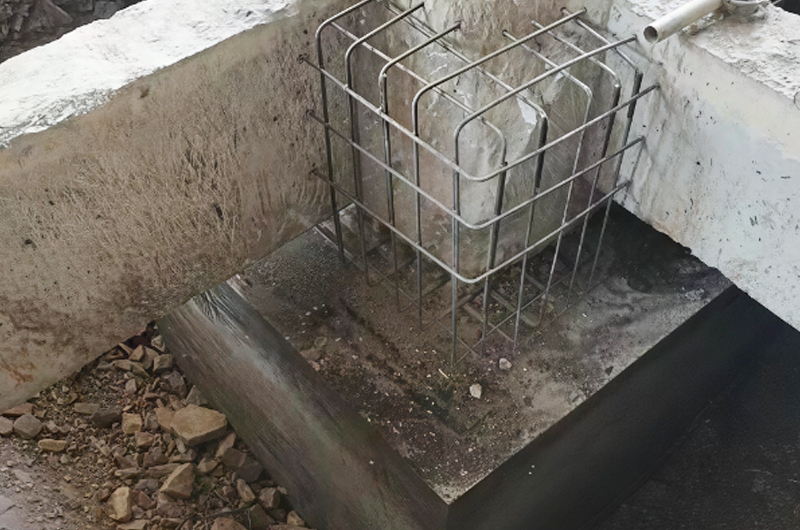

1. 锚杆静压桩(自建房、多层楼房不均匀沉降、倾斜最常用)
原理:在原基础上新增承台、预留压桩孔,利用房屋自重作为反力,用千斤顶静压预制混凝土桩 / 钢管桩,桩端进入稳定持力层,把上部荷载传到深部好土层,属于桩托换技术。
适用:砖混、框架自建房,室内施工、场地狭小、不能大型机械;不均匀沉降、房屋倾斜、承载力不足。
优点:无振动、噪音小,可室内施工,沉降控制效果稳定;可一边压桩一边监测。
缺点:造价偏高,需要原基础具备足够自重做反力;基础太弱要先做基础包套加固。

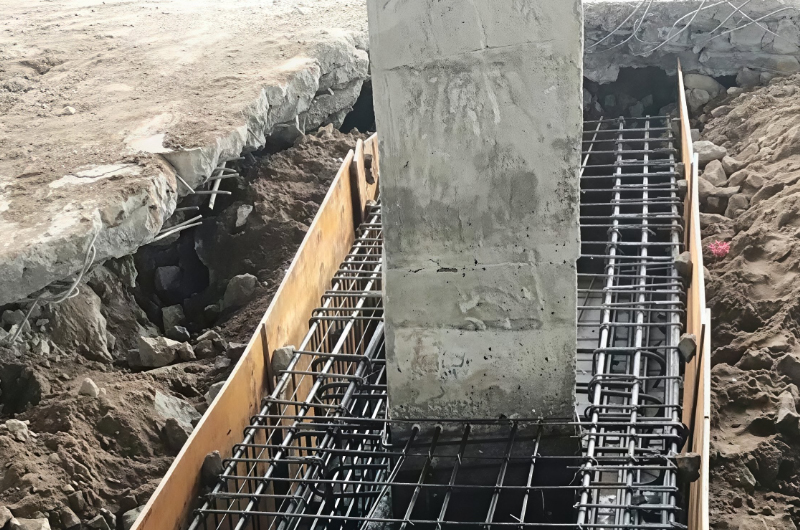

2. 增大基础底面积(外包钢筋混凝土套加宽基础)
原理:条形基础、独立基础外侧植筋,浇筑钢筋混凝土扩大基底面积,降低基底压力,提高承载力抖音百科。
适用:地基承载力略不足、沉降不大、基础外侧有开挖空间,土层本身不算特别软弱。
优点:工艺成熟、造价适中。
缺点:外侧要有工作面,开挖时要分段跳槽开挖,防止原基础失稳;软土深厚时效果有限。
3. 地基压力注浆加固(水泥注浆 / 超细水泥,局部空洞、松散土)
原理:钻孔向地基土、基础下空隙注入水泥浆液,充填空洞、胶结松散土体,提高土体密实度,减小压缩性抖音百科。
适用:浅层杂填土、土洞、局部空洞、轻微不均匀沉降,墙体细裂缝、基础局部裂隙补强。
优点:施工快、占地小、室内可施工。
缺点:软厚淤泥层效果有限,容易跑浆;不适合倾斜量大、持续快速沉降的房屋,一般作为辅助加固,不能单独用于严重倾斜楼房。
4. 树根桩加固(微型钢管桩 / 钻孔灌注桩托换)
原理:钻小孔,下放钢筋笼、注浆成桩,斜桩 + 直桩组合,和原基础承台连接形成复合基础。
适用:场地狭窄、周边紧邻建筑、老旧砖混、文物建筑、岩溶地基。
优点:孔径小、扰动低,可斜向布桩,整体性好。
缺点:施工周期长,单价高。
5. 灰土 / 水泥挤密桩、石灰桩
原理:成孔后填入灰土、生石灰,挤密周边土体,生石灰吸水膨胀固结软土,形成复合地基。
适用:浅层湿陷性黄土、杂填土、浅层软黏土,沉降不大的低层民房。
优点:经济性好。
缺点:处理深度有限,深层软土效果差。
6. 断柱顶升纠偏(倾斜超标房屋,必须配合桩基托换)
原理:先完成锚杆静压桩 / 树根桩托换,把荷载转移到稳定桩上,再对框架柱分段托换、分级顶升,校正房屋倾斜,到位后封柱固定。
适用:框架结构、倾斜超标、沉降已经基本可控;砖混墙体一般不适合断柱顶升。
风险极高,必须专业单位、严格分级顶升 + 实时监测,严禁盲目顶升。
7. 换填垫层法(新建或者局部浅层软弱土)
挖除基底下方软弱土,换填碎石、灰土,分层夯实;多用于浅层局部软弱,已建成房屋很少大面积开挖换填。

三、分情况方案选型参考
1、轻微沉降、少量细裂缝,沉降稳定:优先注浆补强 + 增设地圈梁,增强上部整体性,做好排水防渗。
2、持续不均匀沉降、墙体裂缝不断发展、低层砖混自建房:首选锚杆静压桩托换,条件允许搭配基础外包加大截面。
3、承载力略低、外侧有空地:扩大基础底面积(外包混凝土套)。
4、周边空间极小、靠近邻居老房:树根桩微型桩托换。
5、框架房屋倾斜超标、沉降还在发展:先锚杆静压桩托换稳住沉降,再评估顶升纠偏。
6、湿陷性黄土地区:优先挤密桩,同步做好室外防水散水、截排水。
