厂房楼板承载力不足是工业厂房改造中非常常见的问题,通常出现在新增重型设备、产线升级或厂房功能变更时。下面从检测鉴定→加固方案→施工验收三个阶段为你系统梳理:

在实施任何加固措施之前,必须聘请有资质的结构检测机构进行全面鉴定,不能仅凭老旧图纸做判断。 主要检测内容包括:
1、混凝土强度检测:以回弹法为主,异常点位用钻芯法校准
2、钢筋配置及锈蚀情况:用钢筋扫描仪无损探测保护层厚度、直径、间距
3、楼板厚度与裂缝状态:记录裂缝走向、宽度、深度,区分受力裂缝与非受力裂缝
4、结构变形监测:测量楼板当前挠度值,与规范允许值对比
5、地基基础及梁柱节点:检查柱子有无压溃倾斜、基础有无不均匀沉降
6、检测完成后,依据《工业建筑可靠性鉴定标准》GB 50144 出具鉴定报告,核算原结构剩余承载力,计算与新设备荷载之间的承载力缺口,作为加固设计的依据。

根据承载力缺口大小、构件类型、施工条件和预算,选择合适的加固方法:

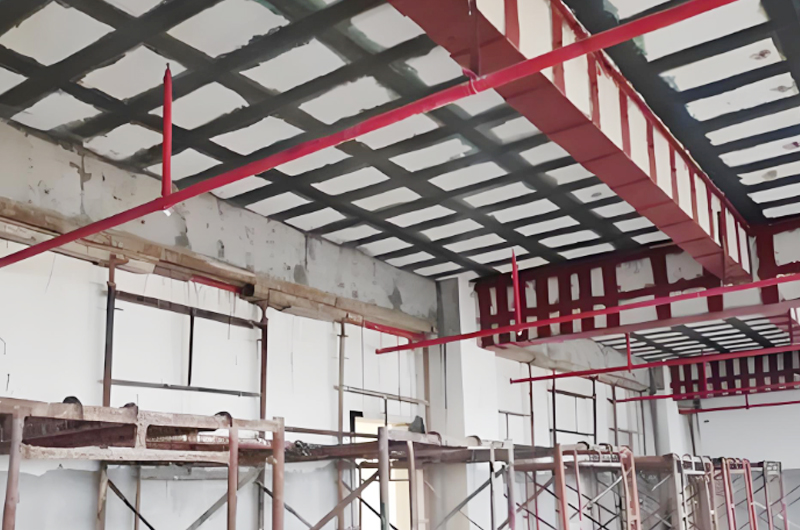

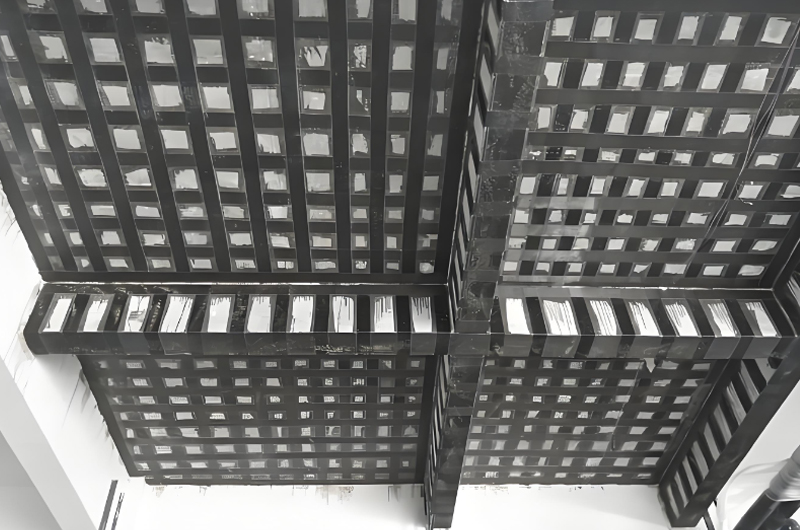

1、碳纤维布粘贴法
原理:将碳纤维布用浸渍胶粘贴在楼板/梁的受拉区,提高抗弯抗剪能力
承载力提升:约10%~30%
优点:重量轻、不增加截面尺寸、施工快(约7天)、几乎不影响生产
缺点:材料单价较高,需做防火保护处理,不耐火,对构件表面平整度要求高
综合单价:约200~600元/㎡
适用场景:承载力缺口不大、空间受限、需快速施工的场景
2、粘贴钢板加固法
原理:用结构胶将钢板粘贴在构件表面,与原结构共同受力
承载力提升:约20%~40%
优点:强度提升显著、施工较简便、不改变构件外形
缺点:不耐火、易腐蚀需做防锈处理,对原混凝土强度有要求(一般不低于C20)
综合单价:约500~1500元/㎡,施工周期约10~14天
适用场景:承载力不足但变形尚不明显的梁板构件
3、增大截面加固法
原理:在原楼板表面增设钢筋网片后浇筑混凝土叠合层(通常50~80mm厚)
优点:承载力提升幅度大,耐久性好,技术成熟
缺点:湿作业、工期长(约15~25天)、减少层高、会增大结构自重
综合单价:约800~2500元/㎡
适用场景:承载力缺口较大、需大幅提高承载力的场景
4、预应力加固法
原理:通过张拉钢绞线施加预应力,产生反向弯矩抵消新增荷载引起的正向弯矩
优点:主动受力、不显著增加楼板厚度、保留层高、抗疲劳性能好
缺点:技术要求高、对原结构整体性要求较高
适用场景:大跨度梁板结构、需长期承受动荷载或高频振动的生产车间
5、钢结构转换层方案
原理:在设备下方设置独立钢柱或型钢梁,将荷载直接传至基础,绕过原楼板
优点:不依赖原楼板承载力,可隔离设备振动
缺点:初期投入较大,占用空间
适用场景:新增设备重量极大、原楼板无法直接承载的情况
1、分区施工:将厂房划分为多个独立作业分区,优先利用非生产时段施工,最大限度压缩停产窗口
2、临时支护:未加固区域维持生产时,必须落实临时支护体系,同步进行结构变形监测
3、材料复验:胶体、钢材、碳纤维布等进场材料须完成复验,规格型号与设计文件一致
4、竣工验收:加固完成后对关键构件进行静载试验,分级施加配重荷载,监测挠度和裂缝变化,出具正式试验报告
5、档案归档:检测鉴定报告、设计计算文件、材料合格证明、隐蔽工程验收记录、荷载试验报告等统一归档,作为后续改造和产权转让的重要依据
