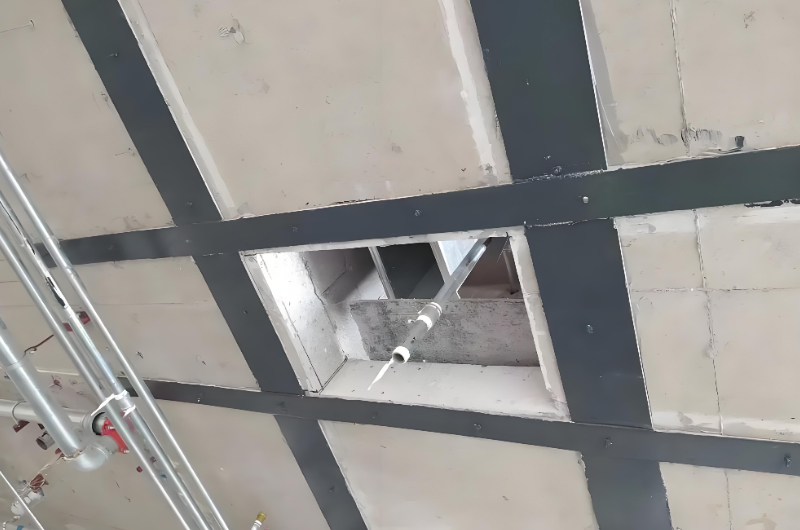

楼板开洞会切断原有受力钢筋、改变传力路径,导致洞口周边应力集中、承载力下降,因此必须进行加固处理。粘钢加固是其中常用的方法之一,以下是系统介绍:

粘钢加固适用于中小尺寸洞口的构造性加固,具体判断标准如下:
1、洞口宽度 b(或直径 D)≤ 300mm,且切断钢筋数量 ≤ 5%:可不做加固处理。
2、300mm < b(或 D)≤ 1000mm,且切断钢筋数量 ≤ 20%,对板受力影响较小:可采用粘钢或粘贴碳纤维布进行补偿加固。
3、b(或 D)> 1000mm,或切断钢筋数量 > 20%,或洞口边存在较大集中荷载:粘钢加固作用有限,应改用增设型钢边梁或现浇混凝土边梁来改变传力路径。
将钢板通过高性能环氧类结构胶粘剂粘贴于楼板底面(或板面),使钢板与混凝土形成统一整体,利用钢板良好的抗拉强度补偿被切断钢筋的承载力,增强构件承载能力及刚度。
1、钢板:宜选用 Q235B 级钢板,宽度 100mm~200mm,厚度 3mm~5mm。
2、结构胶:A 级环氧树脂粘钢胶,需符合 GB 50367 相关要求,进场需复试胶体抗压强度、抗拉强度、粘结强度。
3、补偿面积:补偿钢板面积不得小于截断钢筋等效截面面积的 1.2 倍。

1. 粘贴方式
负弯矩区开洞(如连续板支座附近):应双面加固(板面、板底均需粘贴)。
双向粘贴顺序:受力较大方向的钢板粘贴在最外层(后粘),受力较小方向的钢板粘贴在里层(先粘)。
开槽处理:先粘的钢板需在混凝土贴面处开槽,开槽深度 ≥ 钢板厚度 + 3mm,以保证先粘钢板面与楼板底面齐平。
替代方案:也可双向齐平粘贴,但需将受力较小方向的钢板切成三段,现场焊接,局部后灌胶粘剂。
2. 洞口角部处理
洞口四个角部是应力集中最严重的区域,通常需沿 45° 方向斜向粘贴钢板,以抵消角部应力集中。
3. 锚固措施
除粘贴外,还需采用楼板锚栓进行辅助固定,确保钢板与原楼板可靠连接。
承担负弯矩的板面钢板,因墙体阻碍无法贯通时,可采用螺杆及短角钢穿墙拉结锚固传递拉力。
框架结构现浇楼板角区开洞时,板面钢板应弯折锚固于边梁外侧,并满足锚固长度要求。
4. 施工流程概要
现场勘查,探测钢筋位置,确定开洞方案
采用金刚石绳锯或墙锯等无振动设备开洞
凿除楼板底面粉刷层,打磨混凝土表面
按设计要求开槽、下料钢板
配制结构胶,粘贴钢板并加压固定
安装锚栓辅助固定
养护固化,表面防腐防火处理
加固完成后需进行承载力验算,确保:
1、加固后楼板最大拉应力小于混凝土抗拉强度设计值
2、挠度满足规范限值要求(通常 ≤ L/250)
3、锚栓锚固承载力满足安全系数要求
1、楼板开洞属于结构改造,必须由具备资质的结构工程师进行内力分析和承载力验算后出具加固方案,并按规定报批。
2、开洞时应使用钢筋探测仪确认钢筋位置,尽量避免切断主受力钢筋。
3、开洞过程中需设置临时支撑,防止局部失稳。
4、粘钢加固施工完成后楼板保护层较厚、锚栓打孔较多,对于大面积楼板加固,可考虑碳纤维布加固作为替代方案,具有质轻高强、不增加自重的优势。
