1、进场前全面核查原建筑结构图纸、检测鉴定报告,明确抗震薄弱部位、构件损伤情况,严禁凭经验盲目施工。结合建筑使用功能、现场环境编制专项施工方案及应急预案,复杂工程需组织专家论证。
2、做好现场交底,向施工班组明确加固工艺、抗震规范要求、安全红线;对进场材料抽检,钢筋、碳纤维布、结构胶、灌浆料等主材必须符合抗震标准,不合格材料严禁使用。
3、清理施工区域,拆除影响施工的装饰层、杂物,对周边管线、设备、成品做防护;老旧建筑提前排查墙体、梁柱隐患,防止拆除作业引发坍塌。
1、剔除混凝土酥松、风化、开裂部位,清理浮浆、油污、灰尘,梁柱、墙体基面需平整粗糙,保证加固材料与原结构有效粘结,这是抗震受力传递的关键。
2、墙体拆改、凿打遵循先加固、后剔凿,分层分段施工原则,不得大面积同时凿除承重构件;严禁随意切断原有受力钢筋、抗震构造钢筋。
3、基面潮湿部位需干燥处理,受潮墙体、混凝土要做防潮防渗,避免后期粘结层脱落,降低整体抗震性能。

(一)植筋加固
1、钻孔位置精准,避开原结构主筋,孔径、孔深严格按设计执行;孔内粉尘彻底清吹干净,注胶饱满均匀,杜绝空孔、少胶。
2、钢筋植入后静置养护,养护期内不得扰动、碰撞,未达到设计强度严禁进行下一道工序;后置拉结筋、构造筋需保证锚固长度,满足抗震拉结要求。

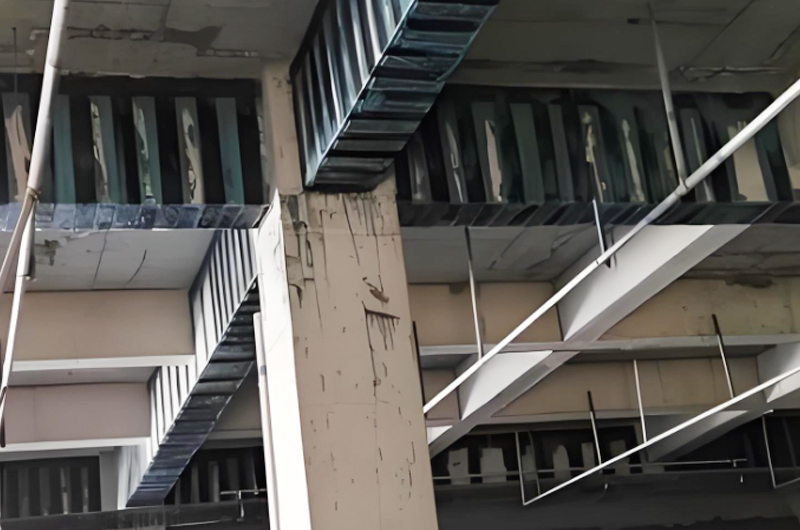

(二)粘钢 / 包钢加固
1、钢板及混凝土基面打磨除锈、除氧化层,结构胶涂刷厚薄均匀、无气泡;加压固定力度适中,保证胶层密实。
2、钢板拼接、搭接长度符合抗震设计,外露钢材及时做防腐、防火处理,避免锈蚀削弱构件承载力;梁柱包钢转角处做好圆弧过渡,防止应力集中。
(三)碳纤维布加固
1、碳纤维布裁剪整齐,铺贴顺直、无褶皱、空鼓,多层铺贴时层间胶液饱满;端部、转角部位按要求增设压条、延伸锚固,防止地震作用下布材剥离。
2、施工环境温度、湿度符合材料要求,露天、潮湿环境做好遮蔽防护,养护到位后再做面层防护。

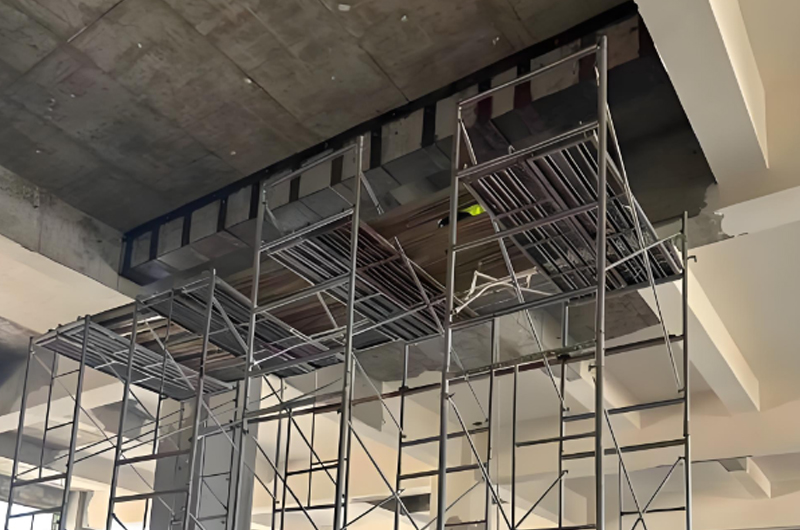

(四)增大截面加固
1、新增混凝土与原结构结合面涂刷界面剂,新旧混凝土紧密结合;钢筋绑扎间距、保护层厚度达标,梁柱箍筋加密区严格按抗震规范布置,不得缩减箍筋数量。
2、模板支撑牢固,浇筑振捣密实,按规范进行保湿养护,严控混凝土强度。
(五)墙体抗震加固(夹板墙、配筋砌体)
1、新增墙体、抗震拉结墙与原有结构可靠拉结,拉结筋通长布置;砌体砌筑灰缝饱满,转角、丁字墙处按规范设置构造柱、圈梁,补齐原有缺失的抗震构造。
2、后砌墙体不得直接顶死梁板,预留缝隙用柔性材料填塞,避免结构沉降、震动产生附加内力。

1、高处作业搭设合格脚手架、操作平台,严禁高空抛物;临边、洞口设置防护设施,老旧危房施工安排专人实时监测结构变形。
2、电动工具、临时用电规范布设,结构胶、化学试剂远离明火,做好通风与防毒防护。
3、现场实行分区作业,减少对建筑原有结构的震动冲击,避免重载集中堆放在薄弱构件上。
1、每道工序完成后自检、复检,重点检查粘结强度、锚固长度、构件尺寸、抗震构造措施,隐蔽工程验收合格后方可隐蔽。
2、严格遵守各类加固材料养护周期,养护阶段限制建筑荷载,禁止人员密集、重物堆放。
3、整体完工后整理全套施工资料、检测报告,交付使用后告知业主,不得擅自改动加固部位、开孔拆改构件,保障长期抗震能力。
1、学校、老旧居民楼、厂房等人员密集或荷载复杂建筑,加固需优先保证整体性、延性,强化圈梁、构造柱、楼屋盖拉结。
2、历史风貌建筑、保留原有装饰的建筑,在满足抗震指标前提下,尽量采用微创加固工艺,减少对原结构外观破坏。
