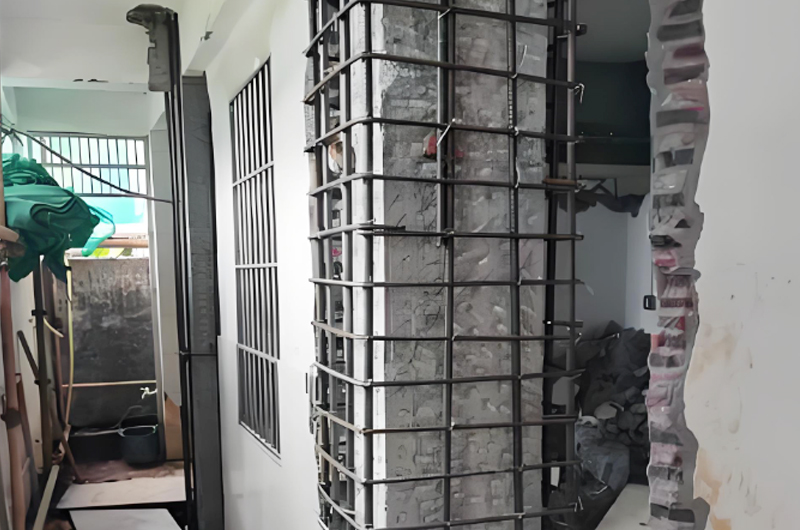

植筋加固(又称"种筋")是一种在混凝土、墙体等基材上钻孔,注入高强植筋胶后插入钢筋,待胶固化后将钢筋与基材粘接为一体的连接与锚固技术。它是房屋改造、扩建、加固工程中非常常见且有效的结构补强手段。

植筋加固广泛应用于以下房屋改造场景:
1、施工中漏埋钢筋或钢筋偏离设计位置的补救
2、构件加大截面加固的补筋
3、上部结构扩跨、顶升对梁柱的接长
4、房屋加层接柱
5、高层建筑增设剪力墙
6、旧房改造中新增构造柱、圈梁等
植筋加固是一套严谨的工序,每一步都直接影响最终的锚固质量:
1、定位放线
根据设计图纸标注植筋位置,用墨线弹出位置线,用记号笔标记钻孔中心点。需避开原结构钢筋位置,位置偏差应≤5mm。
2、钻孔
使用冲击钻垂直于基层表面钻孔,倾斜角度≤3°
孔径 = 钢筋直径 + 4~8mm(如φ12钢筋配φ16钻头)
孔深通常≥15d(d为钢筋直径),受拉区要求更高
钻孔过程中持续喷水降温,避免混凝土过热开裂
3、清孔(关键环节)
清孔是植筋中最重要的环节,直接影响粘结质量:
用钢丝刷深入孔内旋转清刷3~5次
用高压气泵将灰尘吹出(气嘴深入孔底,缓慢退出)
用蘸丙酮或酒精的棉丝擦拭孔壁,去除油污
再次用气泵吹干,确保孔内干燥、洁净
严禁用水冲洗,因为水不易挥发,会稀释植筋胶降低粘结强度。
4、注胶
植筋胶按配比搅拌均匀(双组分需搅拌2~3分钟至色泽均匀)
用注射器从孔底开始注胶,注胶量为孔深的2/3~3/4
注胶后10分钟内完成植筋,避免胶液凝固
5、植筋
将钢筋缓慢旋转插入孔内(旋转180°~360°),直至达到设计深度
插入过程中若阻力过大需退出检查,排除杂物后重新注胶
调整钢筋垂直度(偏差≤1°),固化前严禁触碰或晃动
6、固化养护
常温下固化时间约24小时,达到设计强度需48小时左右
温度低于5℃时需采取保温措施,高于30℃时需遮阳降温
固化期间检查孔口胶液是否溢出,发现钢筋松动需重新施工
7、质量检验
外观检查:钢筋无松动、歪斜,孔口胶液饱满无气泡
拉拔试验:按规范抽样(每批次同类钢筋抽3根),试验值≥设计锚固力的90%

1、钢筋要求
宜采用HRB400级热轧带肋钢筋或Q345级全螺纹螺杆
不得使用光圆钢筋(黏附性能差)
表面无锈蚀、油污,需除锈处理
当采用HRB335级钢筋时,原构件混凝土强度不得低于C15;采用HRB400级时,不得低于C20
2、植筋胶要求
应采用改性环氧树脂类或改性乙烯基酯类材料
固化剂不应使用乙二胺
植筋直径大于22mm时,应采用A级胶
需有出厂合格证和检测报告,现场抽样复试合格后方可使用
1、施工前必须检测原构件混凝土强度,确认满足规范要求
2、钻孔遇到原结构钢筋时需移位重新钻孔(移位距离≥100mm)
3、若需后焊钢筋,焊点距基材混凝土表面应大于15d,并用湿毛巾包裹植筋外露部分根部降温
4、锚固区基材长期使用温度不应超过50℃
5、植筋完成后需进行隐蔽工程验收,合格后方可进行下道工序
