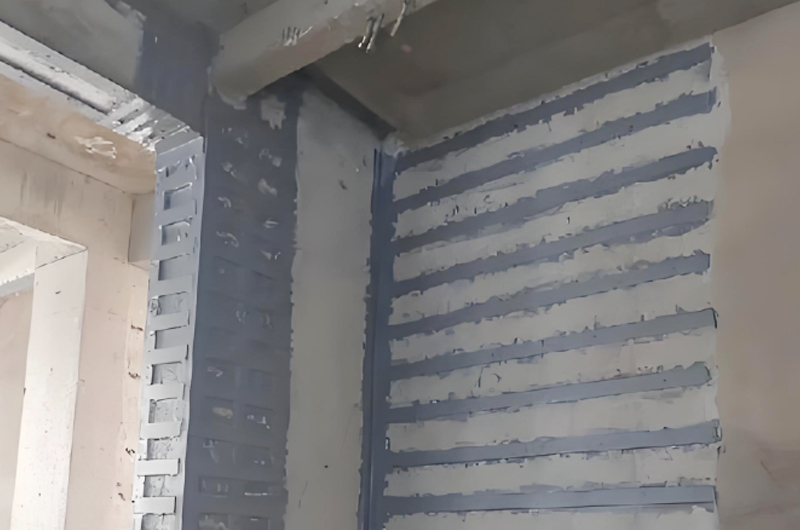

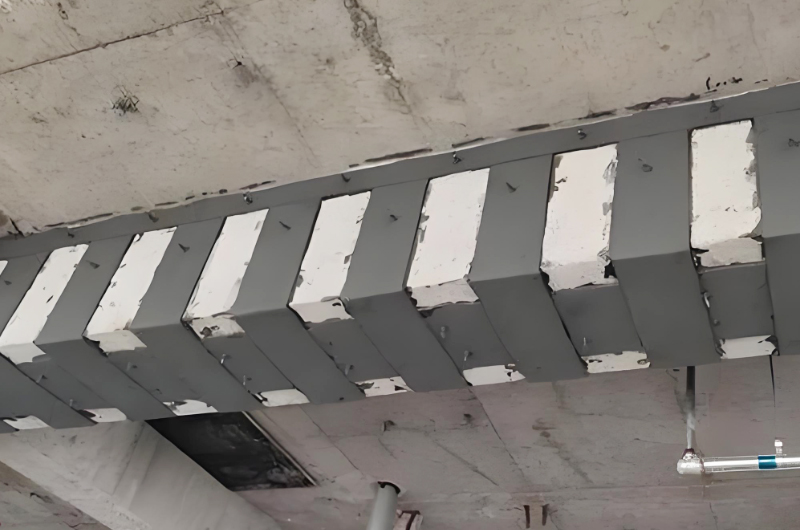

粘贴钢板加固(简称粘钢加固)是一种利用高性能环氧类结构胶,将钢板粘贴在混凝土构件表面,使两者形成统一整体,从而显著提高结构承载力和刚度的加固技术。

根据施工工艺的不同,主要分为常规涂布粘贴法和压力灌注粘贴法。以下是这两种工艺的详细施工流程及关键注意事项:
这种方法适用于钢板与混凝土之间缝隙较小(通常控制在2-3mm)的情况,施工相对快捷。
核心工艺流程:
1、表面处理 → 放线定位 → 钢板下料制作 → 钻孔植栓 → 胶粘剂配制 → 涂胶与粘贴 → 固定加压 → 固化养护 → 质量检验 → 防腐处理
表面处理(至关重要)
混凝土基面:必须凿除表面的粉刷层、疏松层,直至完全露出坚实的混凝土基层。用角磨机打磨平整,凹凸处需用修补胶找平(转角处应修成半径不小于20mm的光滑圆弧),最后用压缩空气吹净粉尘并保持干燥。
钢板贴合面:使用角磨机对钢板进行除锈和糙化处理,打磨纹路应与钢板受力方向垂直,直至露出金属光泽,并用丙酮擦拭干净。
2、放线定位与钢板下料
按设计图纸在混凝土表面划出粘贴轮廓线和锚固螺栓位置。根据现场实际尺寸对钢板进行裁切、矫正和预钻孔。
3、钻孔与种植锚栓
使用钢筋探测仪避开原结构内部的主筋,确定钻孔位置后进行钻孔。清孔后,植入化学锚栓并初步固定,等待固化。
4、配制结构胶与涂胶
严格按照结构胶说明书的配比进行称量和低速搅拌,确保色泽均匀无气泡。用抹刀将胶液同时均匀涂抹在钢板和混凝土表面,胶层厚度宜为1-3mm,遵循“中间厚、边缘薄”的原则。
5、粘贴、固定与加压
将钢板对准预定位置和锚栓孔贴上,随即拧紧螺母。加压顺序应从钢板中间向两端逐步推进,以胶液从钢板边缘均匀挤出为佳。
6、固化与检验
在常温(20℃以上)下静置养护,通常24小时后可拆除夹具,72小时后方可承受设计荷载。固化后用橡皮锤轻轻敲击钢板,通过声音判断是否存在空鼓。单个空鼓面积若大于10000平方毫米,需揭下重贴;小于该面积可采用钻孔注胶修复。

这种方法适用于钢板面积较大、或钢板与混凝土间隙较大(如桥梁加固中预留2-6mm缝隙)的情况,能更好地保证密实度。
核心工艺流程:
基底处理 → 钢板制作与安装 → 封边与埋设注浆嘴 → 配制灌注胶 → 压力注胶 → 固化检验
1、基底处理与钢板安装
混凝土和钢板的表面处理要求与常规法一致。将加工好的钢板通过锚栓固定在混凝土上,此时不涂胶,而是通过垫块等方式严格控制钢板与混凝土之间的缝隙(通常为2-6mm)。
2、封边与埋设注浆嘴
用专用的封边胶将钢板四周的缝隙严密封闭,防止漏浆。在钢板上预设的注浆孔处安装注浆嘴,并在排气位置设置排气管(间距通常为30cm左右)。
3、压力注胶
配制流动性较好的灌注型粘钢胶。使用注浆泵,按照“由低到高”或“由一端向另一端”的顺序,以0.2-0.4MPa的压力将胶液压入钢板缝隙中。当排气管有胶液均匀流出时,说明该区域已灌满,随即封堵排气孔,维持压力保压10分钟以上以确保密实。
为了确保加固效果,以下几点在实际操作中必须严格把控:
1、原构件混凝土强度底线:被加固的混凝土构件,其现场实测强度等级不得低于C15,且表面不能有严重的疏松、剥落现象。
2、卸荷施工原则:粘钢加固存在“应力滞后”现象(即新粘的钢板在原结构卸载前是不受力的)。因此,在条件允许的情况下,务必在粘贴前对原结构进行卸荷处理(如移除活荷载、加设临时支撑),否则加固效果会大打折扣。
3、U型箍与锚固措施:对于梁等受弯构件,如果钢板延伸至支座边缘仍无法满足锚固长度要求,必须在端部及延伸长度范围内设置U型箍板或横向压条进行加强锚固,防止钢板端部剥离。
4、环境温湿度限制:施工现场的环境温度应控制在5~60℃之间,相对湿度不大于70%。如果在潮湿环境下施工,必须采取人工干燥措施,否则会导致结构胶粘结失效。
5、后期防护不可省:钢板粘贴完成后,必须对钢板外露表面进行严格的防锈和防火涂料处理,这是保证加固耐久性的最后一道防线。
